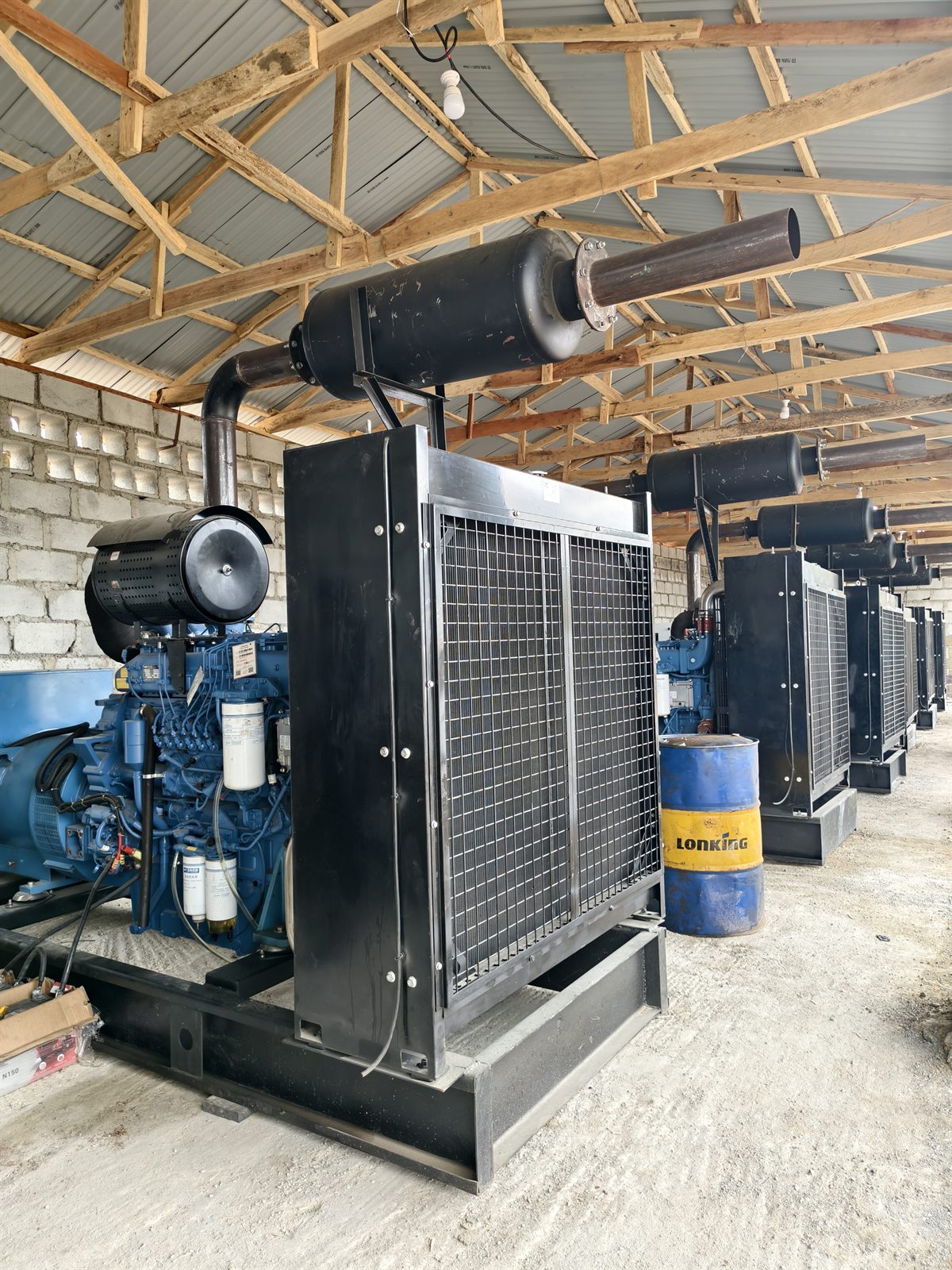

发电机房不是普通设备房
发电机房同时承担燃烧空气供应、冷却散热、排烟、降噪、防雨、防尘和维护通道等功能。很多项目在土建阶段没有预留足够空间,等机组到场后才发现进风口太小、排烟路线不合理或检修门打不开。
一个好的机房设计应从机组尺寸、散热器排风方向、消音器位置、电缆走向、油箱布置和人员维护路径开始,而不是只画一个能放下机组的房间。
通风错误:进风少、排风乱、热风回流
最常见的问题是进风面积不足。机组运行需要燃烧空气和冷却空气,若进风口过小或被百叶窗严重阻挡,机房温度会快速上升。另一类问题是排风没有直接排到室外,热风在机房内回流。
- 进风口应尽量低阻力,避免被杂物遮挡。
- 排风口应对准散热器方向,减少弯折。
- 排风热流不要回到进风口附近。
排烟错误:管径、背压和出口位置
排烟系统需要考虑管径、长度、弯头、膨胀节、消音器和出口高度。排烟背压过大时,发动机排气阻力增加,容易温度升高和功率下降。
| 设计点 | 常见错误 | 后果 |
|---|---|---|
| 管径 | 随意缩小 | 背压升高 |
| 弯头 | 过多且角度急 | 排烟不畅 |
| 出口 | 靠近进风口 | 热气回流 |
| 支撑 | 完全压在机组上 | 振动和开裂 |
降噪不是简单加厚墙体
发电机组噪音来自进排风、排烟、机械振动和结构传声。单纯加厚墙体可能降低一部分空气声,但如果进排风口没有消声处理,噪音仍会从通道直接传播。
医院、酒店、商业楼和居民区项目,需要提前确认当地噪音要求,并在机房、静音箱、消音器和排风通道之间整体设计。
基础与减震
机组基础需要平整、承重可靠,并考虑振动隔离和排水。基础不稳会造成机组运行振动、管路松动、电缆受力和长期维护风险。对于大功率机组或并机项目,基础设计更应提前确认。
- 基础尺寸应满足底座受力和维护空间。
- 油、水、排烟和电缆接口应避免硬连接受力。
- 室外项目应考虑雨水排放和地面积水。
维护空间经常被低估
机组不是一次安装后就不用维护。空气滤芯、机油滤芯、燃油滤芯、电池、水箱、控制柜、消音器和油箱都需要检查或更换。如果机房只给设备留出最小安装空间,后续维护会非常困难。
采购前应确认机组两侧、控制柜前方、散热器前后和顶部吊装空间。长期项目还应规划备件存放和安全通道。
电缆、油路和消防安全
机房布置还应考虑电缆桥架、输出柜位置、油箱距离、燃油管路、接地、防火和照明。电缆过长会增加成本和压降,油路布置不合理则会增加泄漏和维护风险。
对于备用电源系统,ATS、输出柜和市电接口的位置要与机房同时规划,不要等机组到场后再临时调整。
结论:机房设计决定长期可靠性
发电机房设计看似是土建问题,实际会直接影响机组温度、噪音、维护和使用寿命。越是酒店、医院、工厂和矿山项目,越应在设备采购前提供平面图,由设备方协助复核通风、排烟和维护空间。
土建阶段就要介入设备参数
发电机房如果等土建完成后才选设备,往往会发现门洞、吊装、排烟和电缆通道都不匹配。更合理的流程是在建筑图纸阶段就确认机组尺寸、散热器方向、油箱位置和输出柜位置。
对于酒店、医院和商业楼项目,发电机房还要考虑访客区域、邻近房间、地下室通风和消防要求。此类项目比普通工厂更需要提前协调建筑、电气和设备供应商。
维护动线和安全动线
机房内应留出人员绕行、打开柜门、更换滤芯、拆装电池和检查水箱的空间。维护人员如果只能侧身进入,后续很多保养项目会被拖延,最终影响可靠性。
同时,机房应有清晰的应急通道和照明。紧急停机按钮、灭火设备和燃油阀门位置应容易接近,而不是被管路或杂物遮挡。
地下室和封闭机房的特殊风险
地下室机房更容易出现进风不足和排烟困难。排风管道长、弯头多、热量不易散出,噪音也可能通过建筑结构传播到楼上。
| 场景 | 特殊风险 | 建议 |
|---|---|---|
| 地下室 | 排烟距离长 | 核算背压并设置强制排风 |
| 封闭机房 | 热量聚集 | 增加进排风面积 |
| 商业楼 | 噪音敏感 | 风道消声和减震设计 |
验收时不要只看能否启动
发电机房验收不应只看机组能否启动。应在带载状态下检查机房温升、排风方向、排烟泄漏、噪音、振动、电缆温升和维护空间。
如果现场没有条件满载测试,也应至少进行分级加载测试,并记录电压、频率、水温和排烟状态,为后续整改留下依据。
工程沟通中的责任边界
在发电机房设计常见错误:通风、排烟、降噪、基础与维护空间如何规划?这类项目中,采购方、设备供应商、安装团队和现场运维人员应提前确认责任边界。机房图纸由谁提供,通风排烟由谁复核,维护空间由谁在现场执行,都应写进技术沟通记录或报价附件。
如果边界不清,项目后期容易出现“设备已到场但现场条件未准备好”的情况。例如基础没有完成、排烟管没有施工、气源参数未确认、输出柜接口不一致,都会影响交付进度。
对跨国项目而言,建议把关键技术条件整理成英文或中英文资料,便于中国工厂、尼日利亚本地团队、安装承包商和客户管理层同时确认,减少信息传递损耗。
现场验收与后期复盘
验收阶段不应只检查设备外观和启动状态,还应围绕机房图纸、通风排烟和维护空间做运行验证。带载测试、报警测试、自动模式测试、紧急停机测试和维护空间检查都应形成记录。
项目运行一段时间后,建议根据真实运行数据进行复盘,包括平均负载率、燃料消耗、故障报警、维护次数和备件消耗。复盘结果可以指导下一批设备采购,也能帮助客户优化运行制度。
对于计划扩容的工厂、矿山、酒店或工业园区,首次项目的运行数据尤其重要。它能说明原始选型是否保守、现场负载是否变化、并机或输出柜是否需要预留更多接口。
常见错误
- 机房只按设备外形尺寸预留,没有检修空间。
- 进风口和排风口布置在同一热区。
- 排烟管无支撑,振动传递到机组。
- 未提前考虑 ATS、输出柜和电缆路径。
项目确认清单
- 机房平面图和尺寸
- 进风口、排风口位置
- 排烟管路线和出口位置
- 噪音要求和邻近区域
- 机组功率和外形尺寸
- 输出柜、ATS 和电缆路径
采购配置对比表
下表汇总了尼日利亚或非洲电力项目在询价前应确认的基础配置要点,便于采购方和工程团队快速对齐方案。
| 检查项目 | 建议范围或依据 | 重要原因 |
|---|---|---|
| 容量余量 | 电机类负载较多时按运行负载 1.25-1.5 倍考虑 | 降低启动压降和长期过载风险 |
| 运行负载率 | 尽量保持 60-80% 平均负载 | 提升燃油效率和发动机寿命 |
| 维护周期 | 每 250-500 小时维护一次 | 高温或粉尘环境应缩短周期 |
| 服务依据 | 本地工程师、备件和调试计划 | 缩短交付后的停机等待时间 |
采购前检查清单
使用这份清单,可以把普通询价变成工程团队可判断的发电机组需求。
- 准备负载清单,区分运行负载和启动电流。
- 确认电压、频率、相数、功率等级和运行时间。
- 检查燃料供应、通风散热、排烟路径和基础空间。
- 确认是否需要 ATS、AMF、并机系统或 N+1 冗余。
- 确认备件、调试支持、质保范围和维护计划。
常见采购错误
常见错误包括只按 kVA 选择机组、忽略电机启动电流、低估通风散热要求,以及只比较采购价格而没有核实本地服务和备件供应能力。
常见问题
采购发电机组前应先确认什么?
应先确认实际负载、启动电流、电压频率、运行时间、燃料条件、安装环境、噪音要求、ATS 或并机需求以及维护计划。
为什么尼日利亚项目需要本地服务支持?
本地服务可以帮助项目沟通、安装指导、调试协助、备件供应、维护计划和故障响应,降低长期运行风险。
如何获得更准确的发电机组方案?
请提供负载清单、项目地点、燃料类型、运行时间、现场环境和交付范围,工程团队才能判断柴油、燃气、静音、集装箱或并机方案。
相关产品与服务
发送机房平面图,复核通风、排烟和维护空间。
请提供机房尺寸、机组功率、进排风位置和排烟路线,我们可以协助检查发电机房设计风险。
